配电工程施工首次应用旋挖机助力线路做基础施工

发布时间:2024年12月02日    来源:巨力电力    浏览次数:

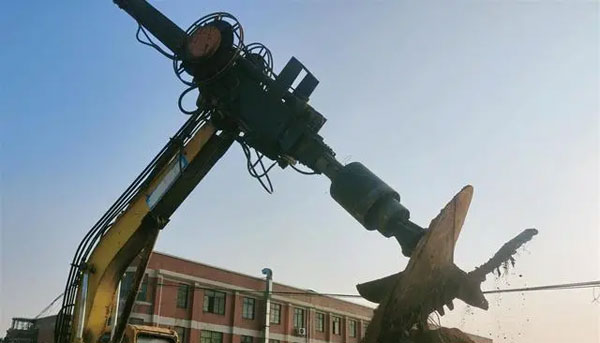

在鄂州市庙岭10千伏产业园一回线施工现场,一辆装有钻头的履带车正在“埋头苦干”。在特制钻头的旋挖下,仅用了2个小时不到就完成了一个孔径为1.8米、深度为8.5米的钢管塔杆洞,其工作效率和安全性是以往人工作业无法比拟的。这是国网鄂州市华容区供电公司首次应用旋挖机助力线路基础施工,在配电线路基础机械化施工应用方面走在了省内前列。
合肥配电工程

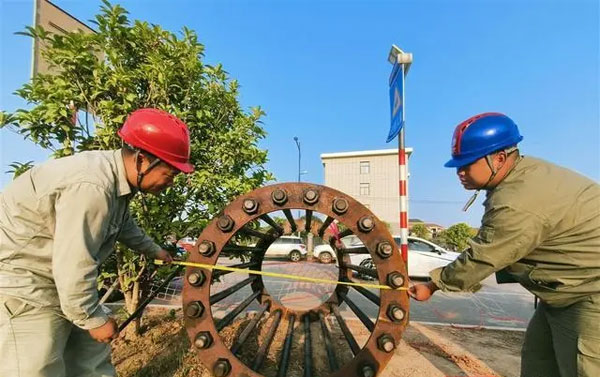

相较传统的人工开挖作业,旋挖机具备成孔速度快、污染少、机动性强、操作简单等特点,经济成效显著。基坑直径180厘米,深度850厘米,如果采用人工作业的话,两名作业人员至少需要2到3天,而且可能会受到洞底聚集的有毒有害气体的影响,甚至会受到有塌方的危险,安全性差;而旋挖机用时不足2个小时,就能完成1个基坑的开挖工作,且坑位精准,坑臂、坑口边缘光滑,深度满足设计要求。
合肥配电工程

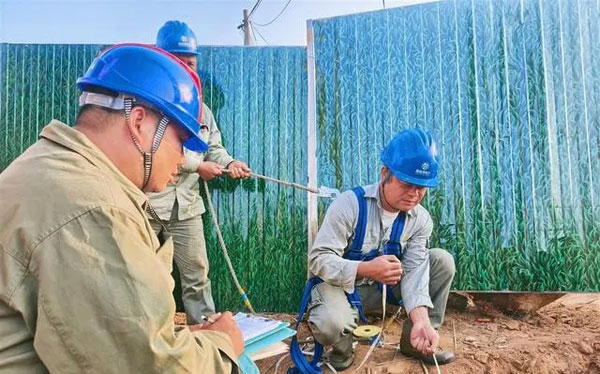

在施工现场,不到一个小时,旋挖机已经开挖出4米多深的杆坑。记者观察到,旋挖机杆坑下垂度相较人工而言更精准,施工负责人则不停地指挥旋挖机进行规范作业。
合肥配电工程
“旋挖机械的使用,不仅节约了工时,提高了线路基础施工效率,缩短了线路整体施工时间,而且旋挖机械的自行移位、液压升降和旋挖时自动加压技术在安全控制方面具有很多优势,减少了作业人数,降低了安全风险,有效保障现场人员的人身安全。此外,该机械还可以根据具体需要配备不同的钻杆、钻头以满足不同地质条件下的钻孔要求。”该公司网改工程负责人王鹏介绍说。
合肥配电工程
当前,配网改造正从“粗放式”向“精益化”转变,对工程安全、质量、效率、效益提出了更高要求。下一步,该公司将在“全机械化施工、降低施工风险、提高施工效率、降低劳动强度”四个方面加大绿色建造的覆盖面与新工法应用研究,进一步开拓该技术在配网施工方面的应用。
