3月30日,位于合肥市肥西县的新建110千伏云上线路正式送电。截至目前,合肥供电公司已完成引江济淮工程(合肥段)电力迁改工作84项,约占总量六成以上,比原计划提前近半年。
总投资912.71亿元的引江济淮工程是继三峡、南水北调后我国战略性的水资源配置工程,安徽省基础设施建设“一号工程”。2016年12月29日工程正式开工建设,总工期72个月,建成后将有效缓解淮河流域水资源短缺、沟通江淮航运,推动区域协调发展。

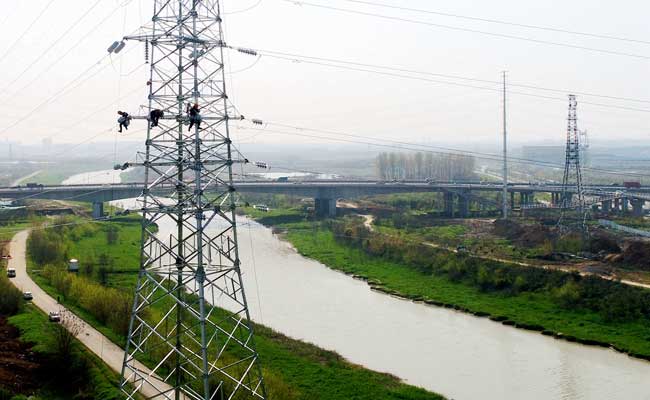

“引江济淮工程输水线路在利用现有河道同时,将对部分河道进行拓宽、分水岭段新开挖等建设。因此,位于现有河道两岸、不能满足安全距离等技术标准的124项10千伏及以上电力线路、杆塔都需进行全面迁改。”据合肥供电公司运维检修部专责陈龙庆介绍,他们同时还负责着居民安置点电网新建,引江济淮主体项目建设用电保障等一系列工作。
据介绍,相关工程对于电力保障要求极高,合肥供电公司提前制定了电网改造和项目建设电力保障两套方案。配备了专属客户经理团队,超前上门对接建设单位,深度了解需求,还提前完成了庐江县等居民安置点电网新建、改造工作。截至3月31日,该公司已顺利完成84项电力迁改工作,约占总工程的六成以上,比原计划提前近半年。
