为了进一步提升今冬明春区域供电可靠性,10月26日至11月12日,吉泉线途径的安徽、河南等6省电力公司将同步开展检修作业。合肥供电公司和安徽送变电工程有限公司计划在18天时间内完成吉泉线合肥段约54公里线路、102基杆塔的检修工作。“我们同时推进‘人工走线’和X射线检查工作,及时排查和处置缺陷隐患。”合肥供电公司输电运检中心技术负责人贾辉介绍道。

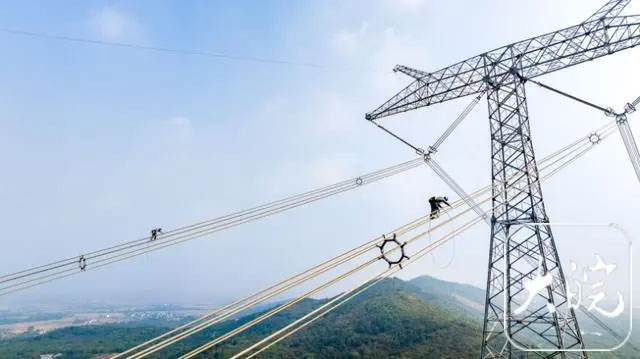

检修人员将导线和铁塔当成休息场所

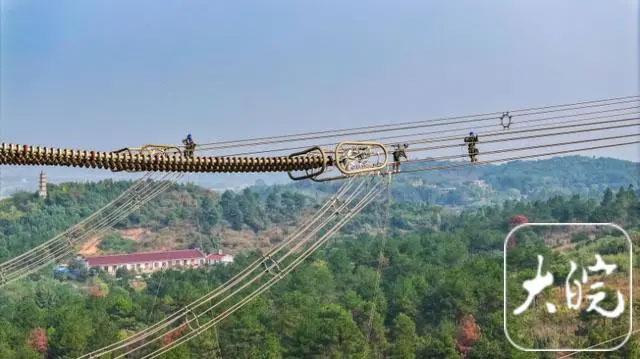

29日上午10点,四位登塔检修人员在高空线路上做好准备。其中的两位检修人员分别在正、负线路上,将X射线装置固定于高压导线和压接管连接处。地面上的检修人员轻轻触动开关,电脑屏幕上清晰地呈现出X射线图像,难以用肉眼判断出的电力设备内部情况“一目了然”。同一时间,另外两位检修人员也开始了“走线”检查工作。地面上,工作负责人和安全监护人时刻紧盯着高空中作业情况,用对讲机和检修人员进行沟通和提醒。
自26号吉泉线合肥段的检修作业启动以来,每天上午8点左右检修人员准时来到现场,在户外高空环境中工作6小时以上,日均走线5公里左右,检查铁塔10档以上。
上、下一次高压铁塔需要30分钟左右时间,为了进一步加速推进检修作业,每天中午,检修人员会将导线和铁塔当成休息场所,利用绳索将盒饭吊至高空中。为减少不必要的麻烦,检修人员通常都会尽可能减少喝水频次。
每年秋季电网负荷较低,是检修作业开展的“黄金期”。今年9月1日至12月底的近四个月时间内,合肥供电公司将按计划完成198项大型检修作业、涉及80余座变电站,进一步提升电力设备“健康水平”。
