10月17日,安徽合肥供电公司变电检修中心五十多名员工在220千伏振宁变电站内,调试刚刚完成安装的隔离开关,并拆除老旧的线路阻波器等设备。
合肥电力建设

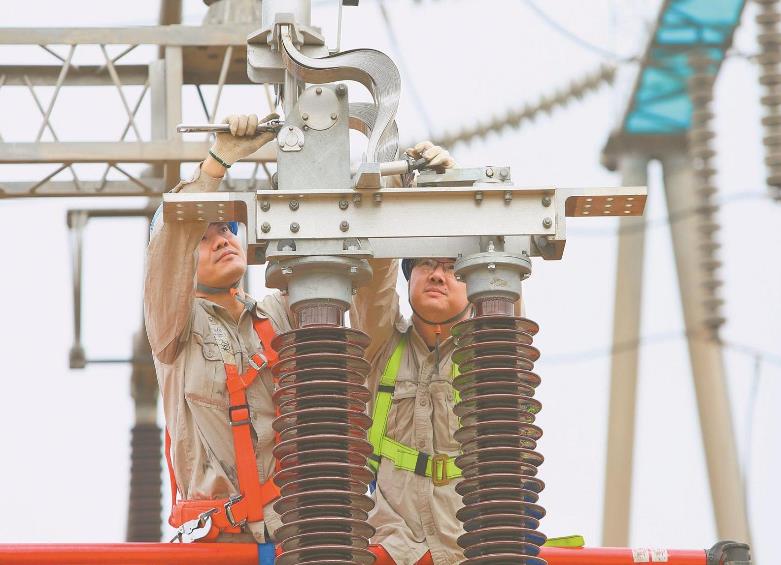

检修人员在振宁变电站安装220千伏隔离开关。
振宁变电站于2002年投运,是合肥市高新区首座220千伏变电站,为合肥供水集团有限公司第二水厂、安徽省立医院南区等重要客户供电,是高新区重要电源点之一。由于已运行超20年,振宁变电站部分220千伏隔离开关存在着分闸、合闸不到位及触头发热等隐患,极端情况下可能会对区域可靠供电产生影响。
为了彻底消除隐患,提升区域供电可靠性,合肥供电公司将振宁变电站220千伏设备改造列入今年电网秋季检修重点项目之一。本次检修自10月10日开始,于10月24日结束。该公司组织人员拆除站内存在安全隐患的老旧隔离开关等设备,统一更换为运行性能更佳的新设备。本次检修开展前,该公司提前优化该站所在区域电网运行方式,转供调整负荷,确保检修作业不影响客户正常用电。
“本次检修期间,我们还对站内所有220千伏开关、电流互感器、避雷器等设备开展检修和例行试验。这也是振宁变电站投运22年以来对220千伏设备开展的最大规模集中改造。”合肥供电公司变电检修中心工作负责人陶杰介绍。
10月15日起,振宁变电站改造进入隔离开关等设备集中拆除和吊装关键环节。3台大型特种作业车辆穿梭于不同设备区间,同时开展设备吊装等作业,现场每天有超过50名检修人员同时开展作业,涉及检修、试验、保护等多个专业。
“大型特种作业车辆一定要可靠接地,工作范围内禁止无关人员进入,临时安全围栏要合理设置。”“工作平台为4米以上,作业人员要小心攀爬,高空作业前一定要系好安全带和后备保护绳,禁止‘低挂高用’等不安全行为。”……在现场,陶杰和多位安全监护员分别在不同作业面开展全过程现场监护,仔细叮嘱作业人员。
本次检修现场工作点多面广、高空作业较多,同时还存在多专业交叉作业,安全管控难度较大。合肥供电公司变电检修中心提前组织各专业工作负责人、安全监护员等关键人员开展了多次现场勘查,并编制了详细的作业方案。
与此同时,合肥供电公司运维检修部、安监部、变电检修中心等部门开展协同研究,将一般工序细化到每天、重点工序细化到每小时,多部门员工联合在现场进行全程安全监护,确保作业安全开展,将风险降至最低。
“所有隔离开关在连接前,一定要经过细致打磨导电接触面,用酒精擦拭和清洗,再均匀地涂抹导电膏,保证设备在运行过程中不会产生发热现象。”合肥供电公司变电检修中心技术负责人杨玉青介绍。26年的一线工作使杨玉青积累了丰富的现场经验。在本次振宁变电站改造中,有近10名像他这样的资深技术人员严格把关每一道工序。
自9月1日起,合肥电网秋季检修工作全面开展,全市80余座变电站的198项大型检修工作计划于12月份完成。
