电力工程解决方案服务商

专于电力安装十二年,高效可靠的支持与服务。专业  安全  省心

准东—皖南特高压顺利跨越长江(施工图)

发布时间:2018年06月15日    来源:巨力电力    浏览次数:

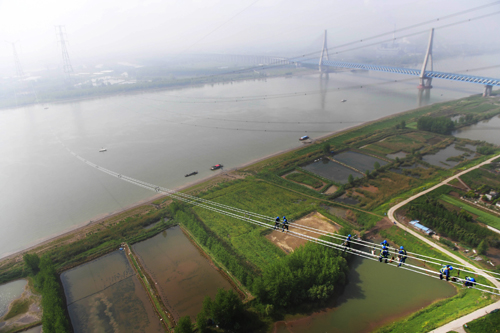

准东—皖南特高压长江大跨越工程现场
4月15日,在安徽省无为县高沟镇长江北岸,一排排导线在张力机作用下缓缓向长江南岸牵引场释放。随着最后一相导线顺利跨越天堑长江,±1100千伏新疆准东—安徽皖南特高压直流长江大跨越工程贯通。
±1100千伏准东—皖南特高压工程是目前世界上电压等级最高、输送容量最大、输送距离最远、技术水平最先进的特高压输电工程,是国家电网公司贯彻中央新疆工作座谈会精神、服务“一带一路”建设的重要举措。工程总投资407亿元,线路全长约3324公里,途经新疆、甘肃、宁夏、陕西、河南、安徽6省(自治区)。

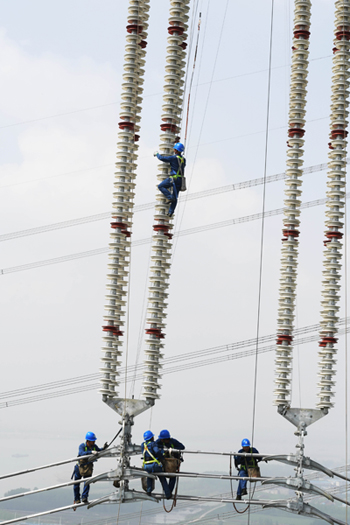

安徽送变电工程有限公司施工人员在210米高空安装特高压跨越塔导线附件
“这是±1100千伏输电线路首次跨越长江,其主跨越塔高225.2米,单基塔重1259吨,跨越总长2900米,三者均为全线之最。”长江大跨越工程项目经理汪以文介绍,长江大跨越是全线的咽喉、节点工程,要克服跨越施工感应电强(临近1000千伏特高压淮上线和500千伏宜华线)、长江黄金水道封航时间限制、大截面导线放线张力大、江面高空气流多变等诸多困难,其施工体量和技术难度远超于一般特高压线路工程。导线展放如期完成,对于整条线路按时建成投运具有里程碑意义。
据了解,长江大跨越工程2017年1月开始立塔,2018年2月完成杆塔组装施工。为做好此次跨越放线,施工项目部创新应用可视化管理系统和巡线机器人,全程监控工程进展;与科研机构合作攻关,改进放线工艺;首次在输电线路跨越工程中采用大截面导线,综合经济比较高。
该工程作为国家实现西部煤电新能源基地电能直供中东部地区负荷中心的重要电力通道,将特高压直流输电电压等级从±800千伏提高至±1100千伏,输电距离提升至3000公里以上,对推动新疆能源基地建设、缓解华东地区能源供需矛盾具有重要意义。
